工事施工レポート『平成24年水道工事』
- 工事件名
- 北区大我麻町地内ほか1か所100粍配水管布設工事
- 工事契約日
- 平成24年8月17日
- 工事場所
- 北区大我麻町地内ほか1か所
- 発注者
- 名古屋市上下水道局
- 工事内容その1

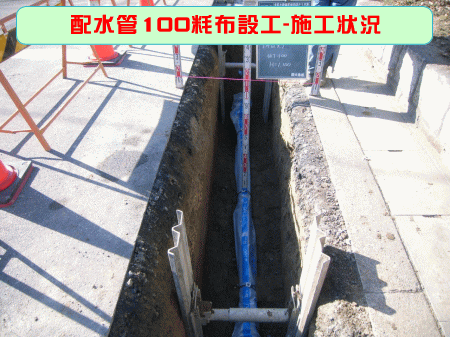

- 管布設工(開削)<管径40㎜~100㎜>:737.5m
- 工事内容その2

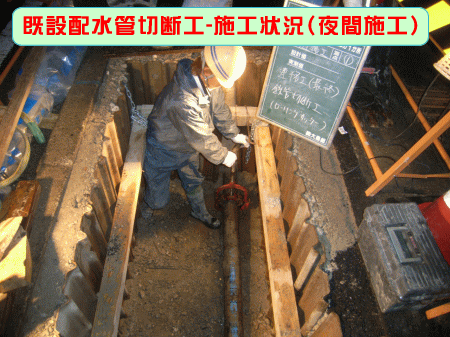

- 管撤去工<管径25㎜~100㎜>:735.8m
- 工事内容その3
- 管残置工<管径75㎜>:3.0m
工事担当者のコメント
工事の全体について
本工事にあたり、施工効率は勿論、特に工事現場の地域住民との話会いを密に取ることで、公共工事のイメージアップ、工事への協力をいただける環境づくりに力を入れました。具体的には、工事PRを徹底して行い、住民の方の名前は勿論、日々の生活スタイルを理解するよう努めました。結果的に、工程どおりスムーズな施工ができ無事完了することが出来ました。
施工上苦労した点
国道41号線の歩道箇所を布設替えする際に、歩車道ブロックの真下に既設管が布設されていた為、土留支保工が難しい状態であったため、毎日の施工に併せて歩車道ブロックを外し施工を行い、確実な土留めを心がけた。
施工上工夫した点等
国道41号線の歩道箇所の布設替えをする際に、歩道の高さが車道よりも15㎝高かったので、歩車道ブロックにベニア板等でスロープを作り、歩行者、自転車などの一般通行人が安全に通行できるような措置を行った。
